قرر مجلس إدارة الهيئة السعودية لتنظيم الكهرباء اعتماد تعديل وثيقة دليل تقديم الخدمة الكهربائية. حيث أشار إلى أت الهيئة تعد المرجع النهائي في أي تفسير أو نص أو بند في هذا الدليل أو حين وقوع تعارض حقيقي أو مظنون بينه وبين أي وثائق تنظيمية أخرى.

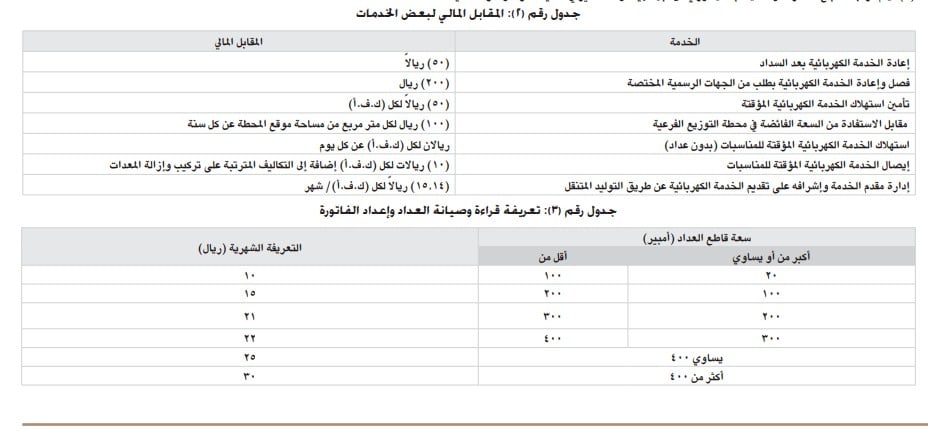

وبحسب المقابل المالي المحدد فإن إعادة الخدمة الكهربائية بعد السداد بقيمة 50 ريالا، وفصل وإعادة الخدمة الكهربائية بطلب من الجهات الرسمية المختصة بمبلغ 200 ريالا. فيما جاءت تفاصيل المقابل على النحو التالي:
ووفق الدليل يجب على مقدم الخدمة الالتزام بكافة الأنظمة واللوائح والقواعد النافذة والتقيد بالمعايير والأكواد الفنية المعتمدة وتعديلاتها، وتكون الهيئة هي المرجع النهائي في الزامية التعديلات على الشبكات باثر رجعي.
كما لايجوز لمقدم الخدمة وضع شبكته أو جزء منها داخل حدود ملكية عامة أو خاصة ألا بعد استيفاء المتطلبات والمستندات النظامية ، وعلى مقدم الخدمة الالتزام بكل ما يصدر عن الجهة المرخصة له بانشاء الشبكة.
وبحسب الدليل يحق لمقدم الخدمة إزالة أسباب الضرر الواقع على شبكته في حال تعذر الزام المتسبب في الضرر بذلك، وتحميل المتسبب التكاليف المتعلقة بذلك وفقا لأحكام نظام الكهرباء ونظام حماية المرافق العامة واللوائح ذات العلاقة بين النظامين.
كما يجب على مقدم الخدمة تخصيص موظفين لمعالجة شكاوى المستهلكين في كل مكتب خدمة، يسند اليهم مهمة تلقي الشكاوى والعمل على إيجاد الحلول لها على أن يكون عدد الموظفين متناسبا مع عدد المستهلكين التابعين للمكتب.
ضوابط إيصال الخدمة للمخططات
تضمنت هذه الضوابط بأن مقدمة الخدمة سواء كان جهة حكومية أو مستثمر عليه أن يقوم بالتنسيق مع مقدم الخدمة لايصال الخدمة الكهربائية للمخطط وفقا لعدد من الضوابط تتضمن تقديم دراسة تفصيلية لأحمال المخطط من مكتب هندسي معتمد وعلى مقدم الخدمة الرد على الدراسة خلال 20 يوم عمل.
ويقوم مقدم الخدمة بالاتفاق مع طالب الخدمة بتعيين المواقع والمساحات اللازمة لايواء محطات التوزيع الفرعية بموجب حق الانتفاع جون أي مقابل، وعند انتفاء غرض الاستخدام تعود تلك المواقع إلى مالكيها. كما يقوم طالب الخدمة على نفقته بتويد وتنفيذ شبكات الجهد المتوسط ومحطات التوزيع الفرعية داخل حدود المخطط حسب مواصفات مقدم الخدمة وتحت اشرافه وبواسطة مقاول معتمد لديه، ويتحمل طالب الخدمة المقابل المالي للأعمال المرتبطة باستلام مقدم الخدمة لشبكات التوزيع حساب الجدول رقم 4 من الملحق رقم 2.
وإذا كان المخطط يقع داخل المناطق المخططة فيتحمل مقدم الخدمة تكاليف إنشاء خد ربط المخطط بالشبكة، كما يتحمل تكاليف توريد وتنفيذ محطة النقل أو محطة التوزيع الرئيسية ويتحمل مسؤولية تشغيلها. أما إذا كان المخدد يقع خارج المناطق المخططة فيتحمل مقدم الخدمة تكاليف إنشاء خط ربط المخطط بالشبكة، كما يتحمل تكاليف توريد وتنفيذ محطة النقل او محطة التوزيع الرئيسية ويتحمل مسؤولية تشغيلها وصيانتها.
العدادات الفرعية
وفق المادة التاسعة كل وحدة مستقلة يركب لها عداد مستقل، بينما المجمعات والعمائر التي تتم تغذيتها من عداد رئيس ولايمكن تجزئته إلى عدادات مستقلة لأسباب فنية، فإنه يمكن اصدار فواتير مستقلة للعدادات الفرعية التي يقوم طالب الخدمة او المستهلك بتركيبها وذلك بموجب اتفاق بين طالب الخدمة او المستهلك ومقدم الخدمة يتضمن مسؤولية كل طرف حسب الإجراءات والشروط في اتفاقية التفاصيل.

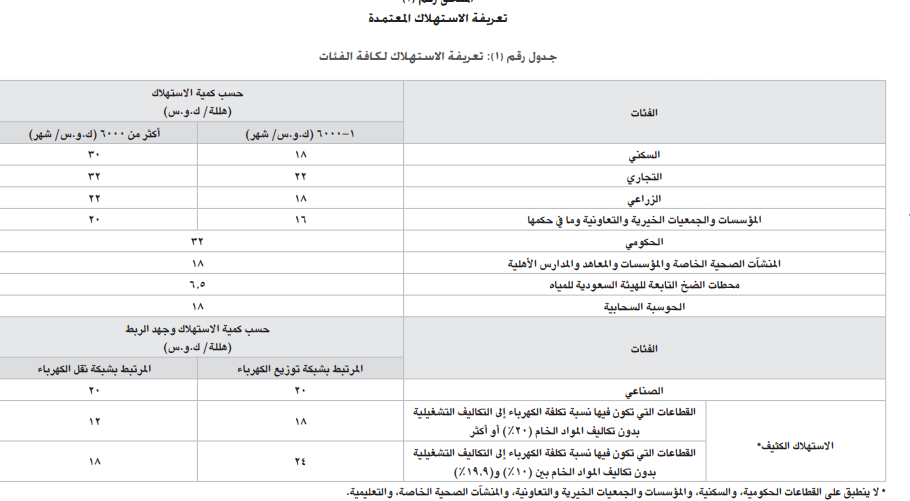

ووفق التعريفة فإن الاستهلاك السكني يكون من 18 إلى 30 هللة للكيلو واط في الساعة شهريا، بينما التجاري من 22 إلى 32 هللة للكيلو واط في الساعة شهريا، والزراعي من 18 إلى 22 هللة للكيلو واط في الساعة شهريا. فيما جاءت تعريفة الاستهلاك على النحو التالي:
فيما توضح الجداول التالية المقابل المالي للايصال على جهد التوزيع، وتنفيذ اعمال الايصال
